2026-10-28 15:14:04 来源:群众新闻
10月25日18时40分,随着最后一项倒闸操作精准执行,陕煤集团韩城矿业配售电公司象山变电站预制舱倒电源至35kV配电室工作全部结束。这标志着该公司“四站四线”升级改造重点工程首战告捷,为矿区电网提质升级筑牢了坚实根基。

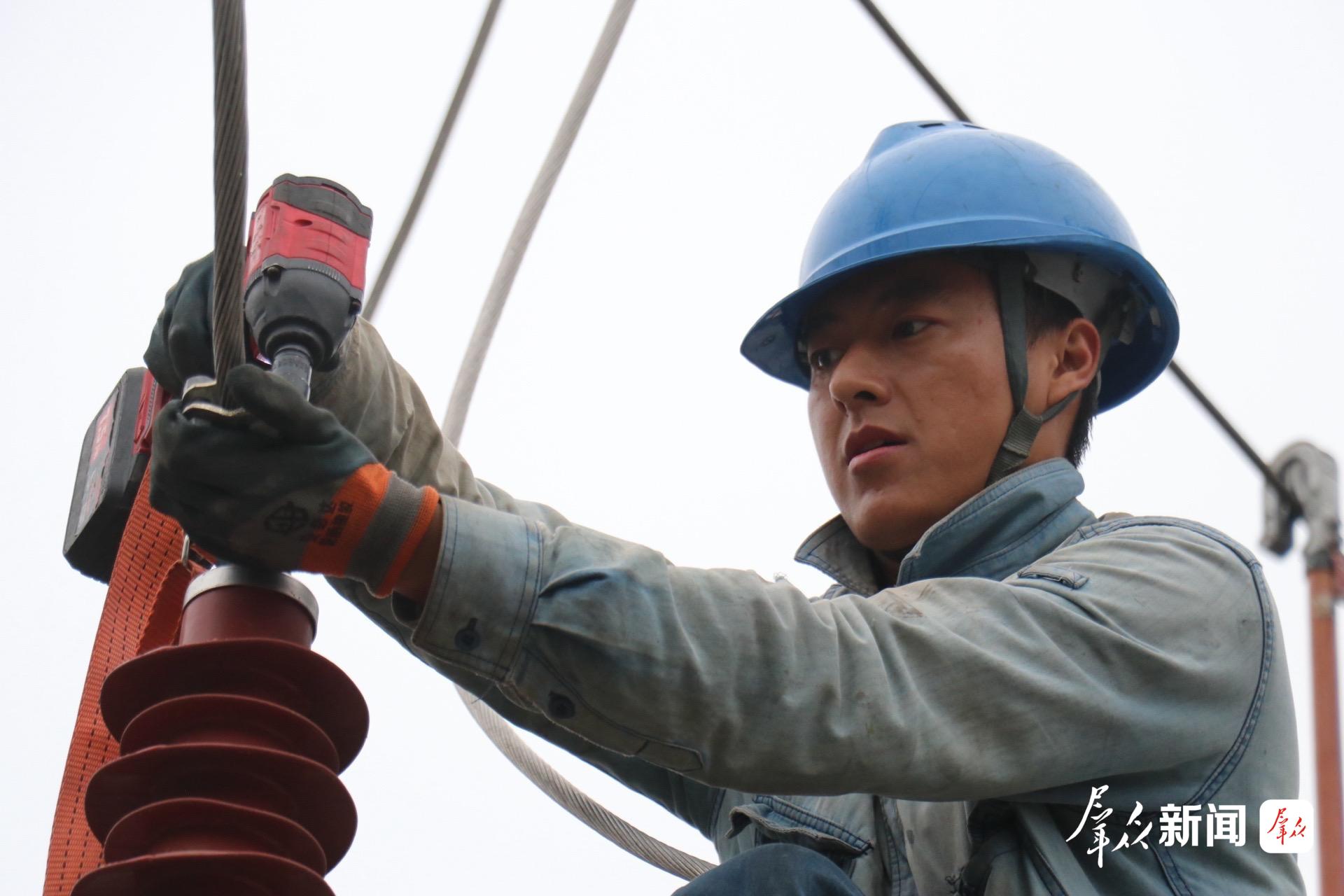

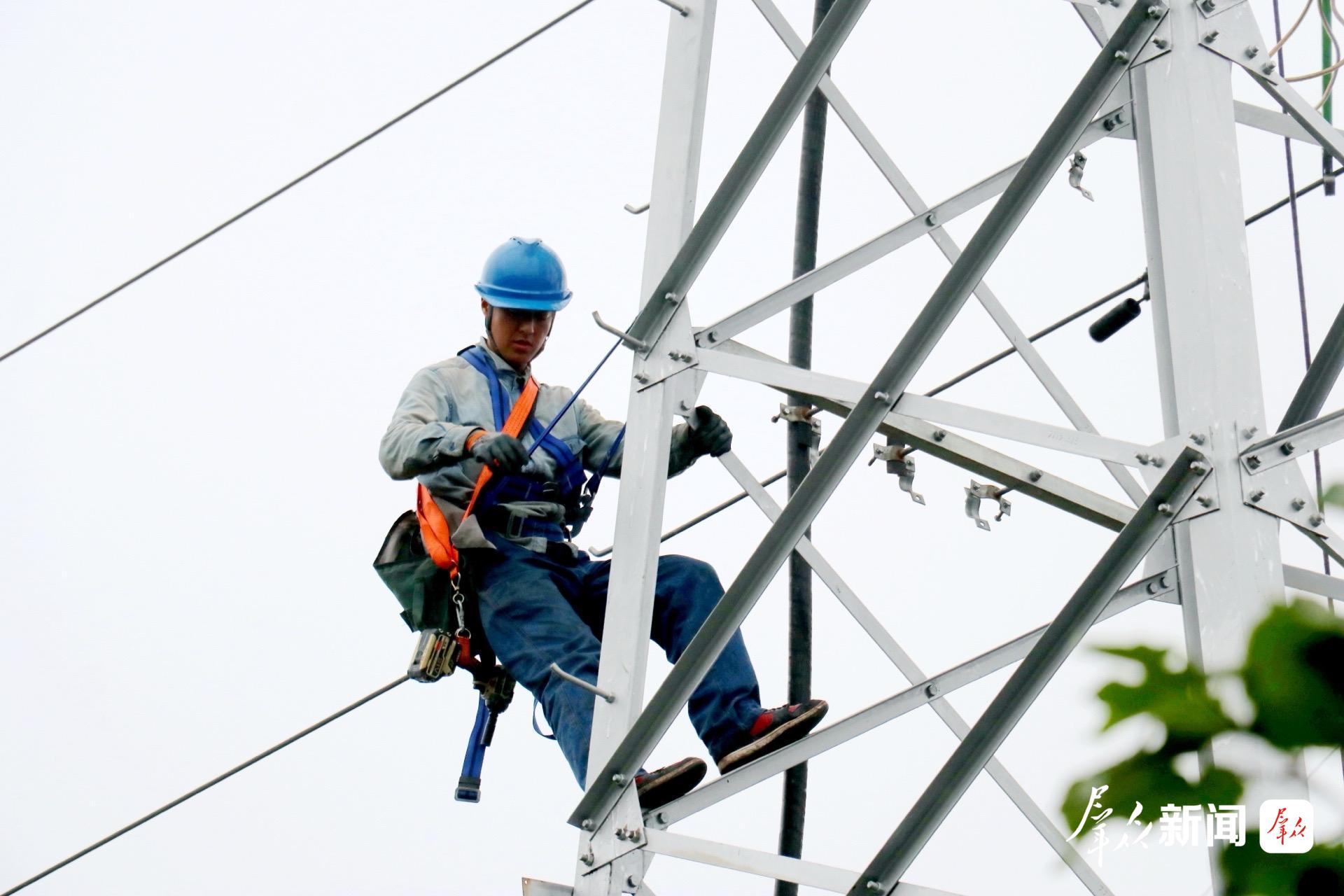

回顾此次投运攻坚,各专业队伍协同作战。从10月21日印发倒电源包保工作安排起,线路运维、电气试验、变电运维、电力调度等多专业骨干迅速集结。领导班子下沉一线全程盯守,严把安全关口。在10月22日和25日进行的两轮倒电源作业中,变电值班人员规范执行停送电流程,电气试验人员逐一对新设备“把脉问诊”,线路运维班组顺利完成马象Ⅰ线、马象Ⅱ线临时电缆及避雷器拆除、引线恢复等任务,全程严格执行停电、施工、送电闭环管控,牢牢守住安全底线。

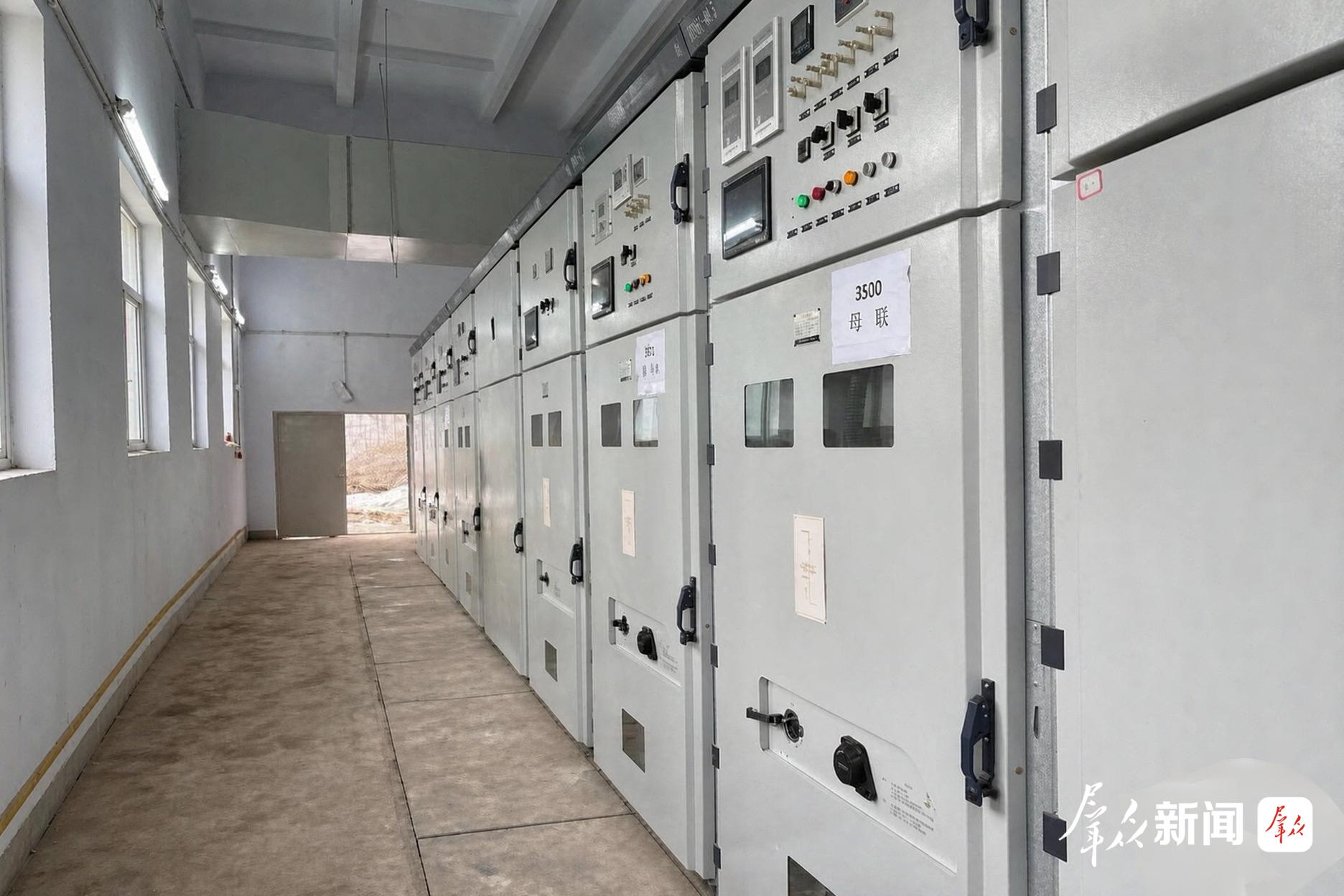

此次改造不仅让老站焕发新生,更实现了技术上的跨越。据统计,累计更换35kV开关柜20台,进线保护升级为光纤纵差保护,配套完善五防系统;更换2套3Mvar无功补偿装置。同时,新增了一键顺控、局放监测系统,并升级了无线测温装置,让变电站的智能化水平和供电可靠性实现大幅跃升。
在象山35kV变电站告捷的同时,板桥风井35kV变电站改造工作也在齐头并进。各专业中心正加紧开展电流互感器变比核查、保护定值核算与试验,计划于10月27日、28日完成原有35kV系统接入预制仓开关柜工作。

下一步,陕煤集团韩城矿业配售电公司将稳步转入象山变6kV配电室改造施工,紧盯节点、严把质量,全力冲刺年底前剩余项目陆续完工,以可靠稳定的供电保障护航矿区安全生产高质量发展。(群众新闻记者 刘正龙 通讯员 冯少平)
