2026-09-19 11:28:18 来源:阳光网-阳光报

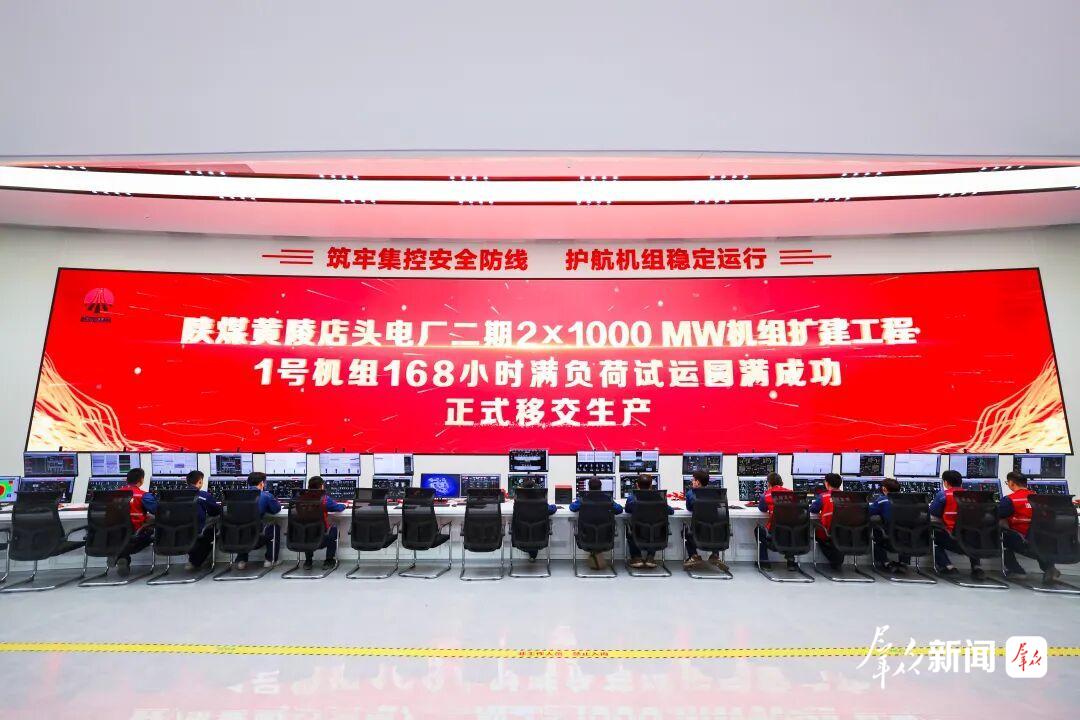

陕煤黄陵店头电厂二期2×1000兆瓦机组扩建项目1号机组通过168小时满负荷试运行。受访单位供图
9月16日9时58分,陕煤黄陵店头电厂二期2×1000兆瓦机组扩建项目1号机组通过168小时满负荷试运行,标志着陕煤集团在陕西省内首个百万千瓦火电项目正式投入生产运营,为陕西能源保供再添主力电源。
该项目是保障陕西省电力增长需求、推动延安市产业转型升级的省级重点建设项目,占地约540亩,总投资82.03亿元,建设2台1000兆瓦高效超超临界间接空冷燃煤发电机组,采用煤电一体化模式建设,同步建设配套环保设施。
168小时满负荷试运行,是检验机组设计、制造、安装、调试质量的“大考”。试运行期间,1号机组各项参数优良、设备运行平稳,累计发电量已达3.8亿千瓦时,单日发电量突破2243万千瓦时,创下黄陵矿业单台机组单日发电量最高纪录,实现“并网即稳发、投产即见效”。

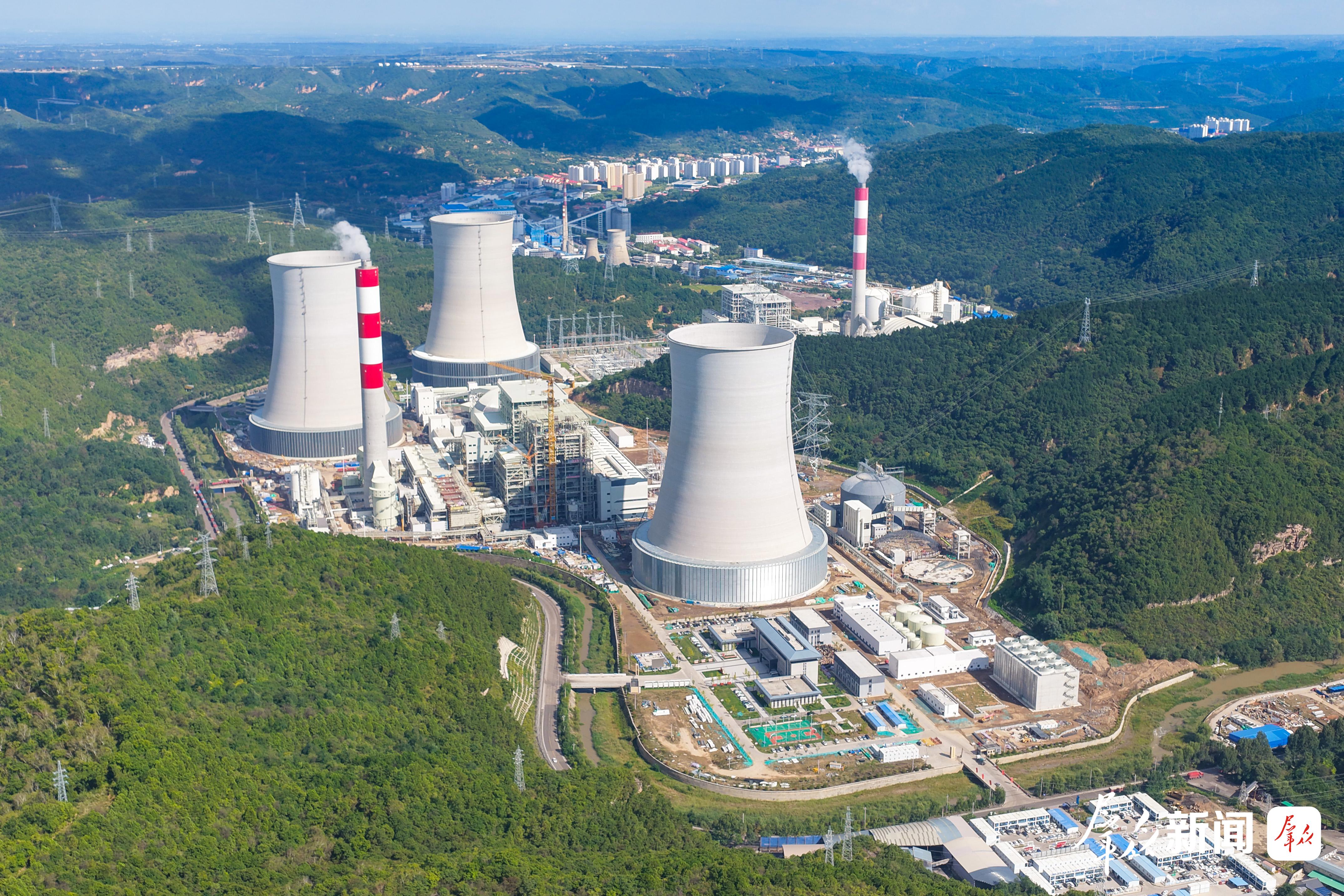

图为陕煤黄陵店头电厂二期2×1000兆瓦机组扩建项目现场(9月16日摄)。通讯员 张乙博摄
“自开工建设以来,公司坚持精益化、闭环式管理,实行单项工程领导包抓责任制,压实参建各方责任,强化进度管控,优化施工工序,推动工程关键节点不断突破,烟囱外筒较计划提前30天到顶,1号、2号间冷塔分别提前43天、35天到顶,集控楼仅用55天就封顶。”黄陵矿业沮源发电有限公司党总支书记、执行董事刘涛介绍,从主厂房开始施工到机组首次并网,项目较行业同类型电厂平均建设周期缩短6个月。
据了解,该公司创新推行“无人机+VR+BIM+飞书AI”四位一体新型管理模式,以数字化手段破解大件设备吊装、隐蔽部位焊接等技术难题,实现安装质量一次成优。调试阶段,项目实行“日调度、日闭环”管理机制,强化业主、施工、调试、设备厂家四方协同联动,对调试过程中发现的问题做到即查即改、动态清零。
项目建设的快速推进,离不开地方政府的服务保障。黄陵县坚持“指挥部+专班”、周“解难”等工作机制,强化项目全生命周期服务保障,提供全程帮办代办和交办督办服务,主动对接企业需求,推动电厂早建成、早投产、早达效。

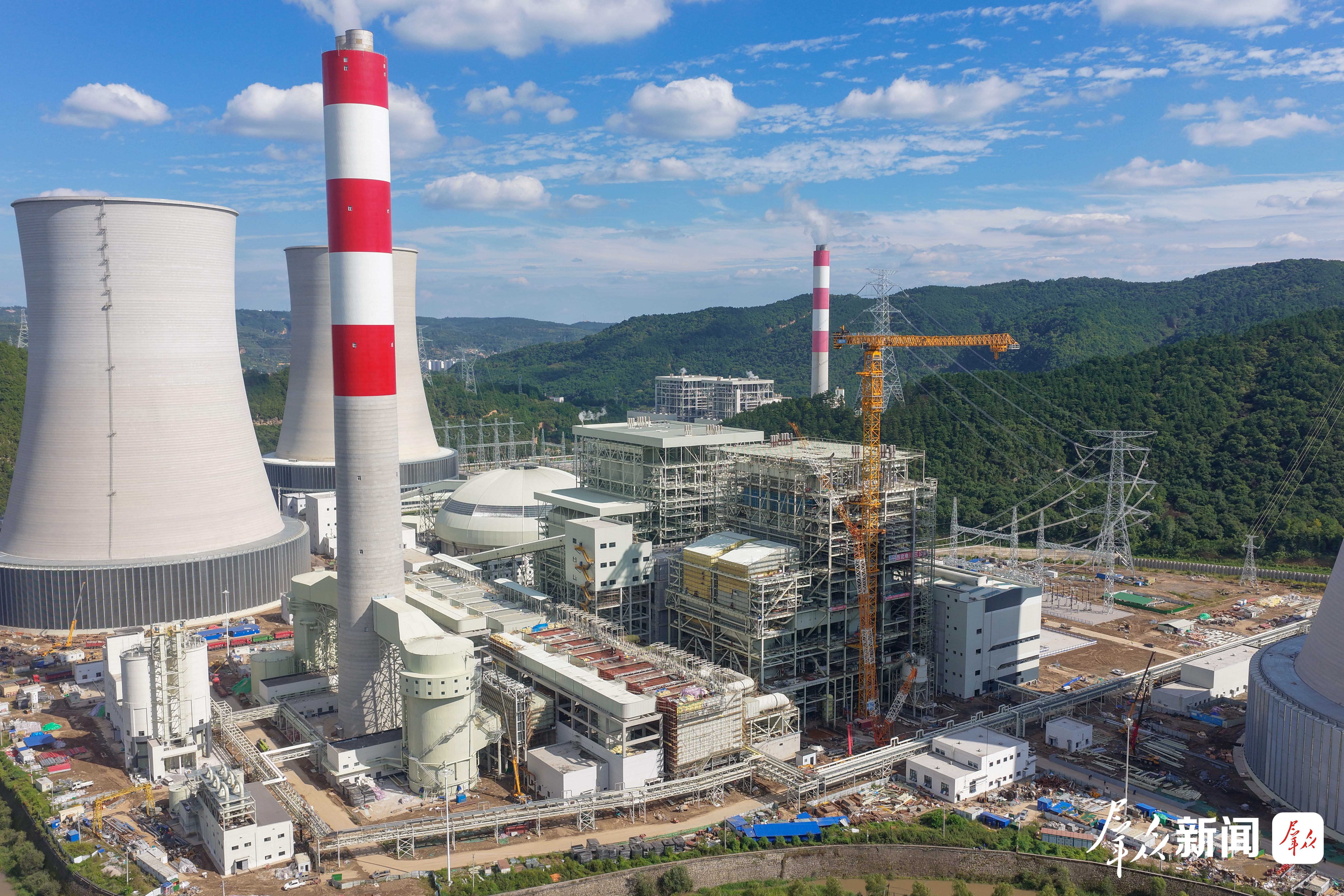

图为陕煤黄陵店头电厂二期2×1000兆瓦机组扩建项目现场(9月16日摄)。通讯员 张乙博摄
“目前,2号机组锅炉点火一次成功,进入分系统调试阶段,项目全力冲刺10月底‘双机双投’目标。”刘涛说,项目建成后,年发电量可达110亿千瓦时,年产值约40亿元,经济效益和社会效益显著。
“作为煤电一体化项目,其建成投产不仅将为促进黄陵煤炭资源就地转化、发挥煤电集聚效应奠定基础,更对优化地区电源结构、增强电网调峰保供能力具有重要意义,进一步推动延安经济社会高质量发展。”黄陵高新技术产业开发区相关负责人表示,当前,黄陵正大力推进黄陵店头电厂二期、三期项目建设,建成后黄陵煤电装机规模将达到600万千瓦以上,年产值突破100亿元。(群众新闻记者 周恒宇 通讯员 任昱晨)
