2024-12-20 20:34:43 来源:咸阳高新区
在寒冷的冬日,咸阳高新区项目建设现场依旧热火朝天,各项目开足马力抢工期、抓进度,度条持续刷新推动项目早建成、早投产、早达效为经济社会高质量发展积蓄动能。
西部(咸阳)科技创业湾科研工坊。项目主要建设内容包括科研工坊(三座)、科创孵化器、产业信息服务中心、商业裙楼、配套建设道路及绿化等设施。占地面积约133.018亩,建筑面积约239313平方米。
秦创原西部(咸阳)科技创业湾科研工坊项目建成后,将在园区内实现科研机构、高校院所、科技企业的有机融合,助力科研成果更多、更快、更好地从实验室走向生产线、走向大市场,打造“产、学、研、用”为一体的全链条创新体系,推动全面创新改革试验,打通科技创新成果转化的“最后一公里”。
项目进展
PLAN。1-3号楼施工至正负零,4号楼主体结构及二次结构已完成,外立面幕墙安装完成90%,5、6号楼主体结构已完成,外立面幕墙安装完成20%。7号楼已交付使用并入驻科创类项目30余个。
生物医药企业加速器。项目总占地面积约102.45亩,主要建设综合中心、1号细胞生产中心、载体生产中心、仓储中心和免疫细胞储存、丙类单层厂房、质量中心、2号细胞生产中心、辅助用房,以及配套建设道路、广场、给排水、燃气、电力等基础设施及环卫绿化等公共服务设施。
项目进展PLAN。项目1#、2#楼基坑二层支护完成;3-8#楼试桩检测完成。

平安里。平安里项目位于咸阳高新区,高科五路以东,高科四路以西,星光大道以南,滨河路以北。项目占地面积约80亩,总建筑面积约237182.97㎡,由7栋(1#、2#、3#、20#、5#、6#、7#)高层建筑和幼儿园、社区文化服务中心等辅助用房及部分商业用房、地下车库组成。
项目进展PLAN。1#2#楼外墙腻子施工完成50%,电梯门套安装完成,室内防水施工完成60%;3#楼外墙保温板施工完成80%,电梯门套安装完成20%;20#楼外墙腻子施工全部完成,室内防水施工完成30%;5#6#楼外墙真石漆喷涂施工完成80%,室内电梯安装完成;7#楼外墙保温板施工完成75%。

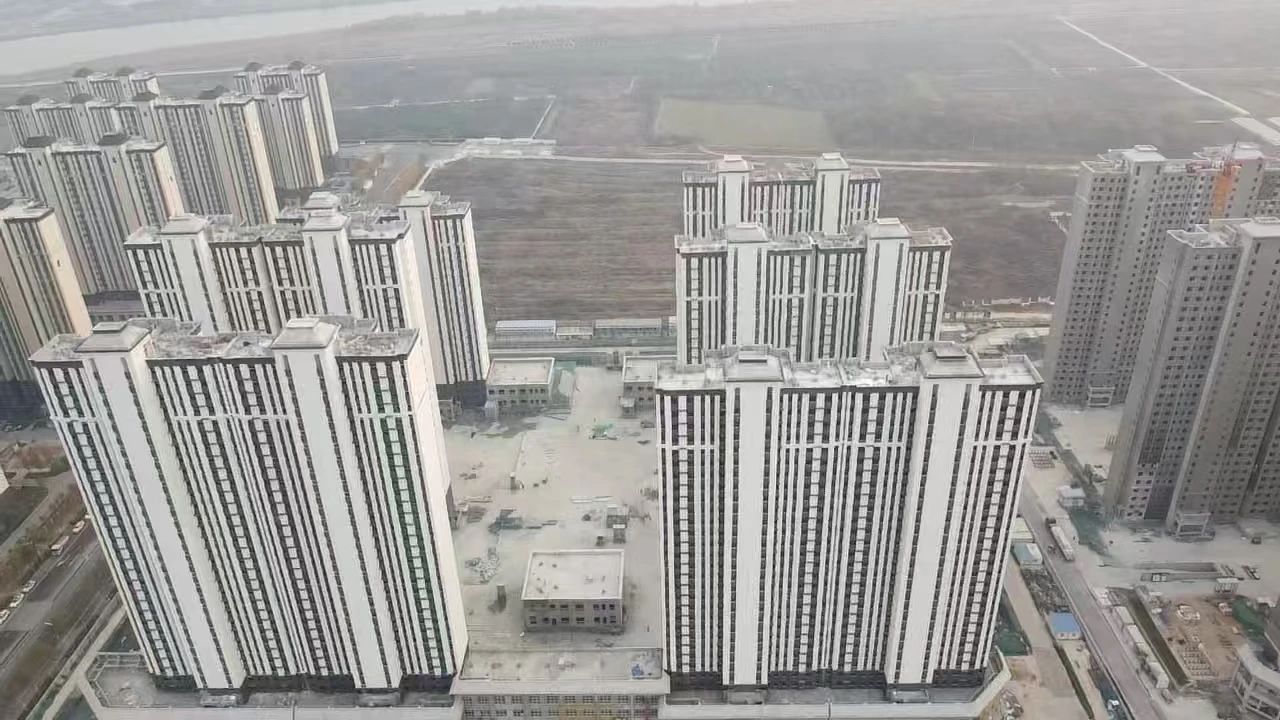

幸福里。幸福里项目位于咸阳高新区,高科五路以东,高科四路以西,星光大道以南,滨河路以北。项目建筑用地约75亩,总建筑面积216390.81㎡,由6栋(8#、9#、10#、11#、12#、13#)高层建筑和社区文化、服务中心等辅助用房及部分商业用房、地下车库组成。
项目进展PLAN。8-13#楼外墙真石漆喷涂完成;9、10#楼进户门安装全部完成;11#楼窗户玻璃安装完成30%;商铺岩棉板施工完成;17-19#楼外墙真石漆喷涂完成50%。

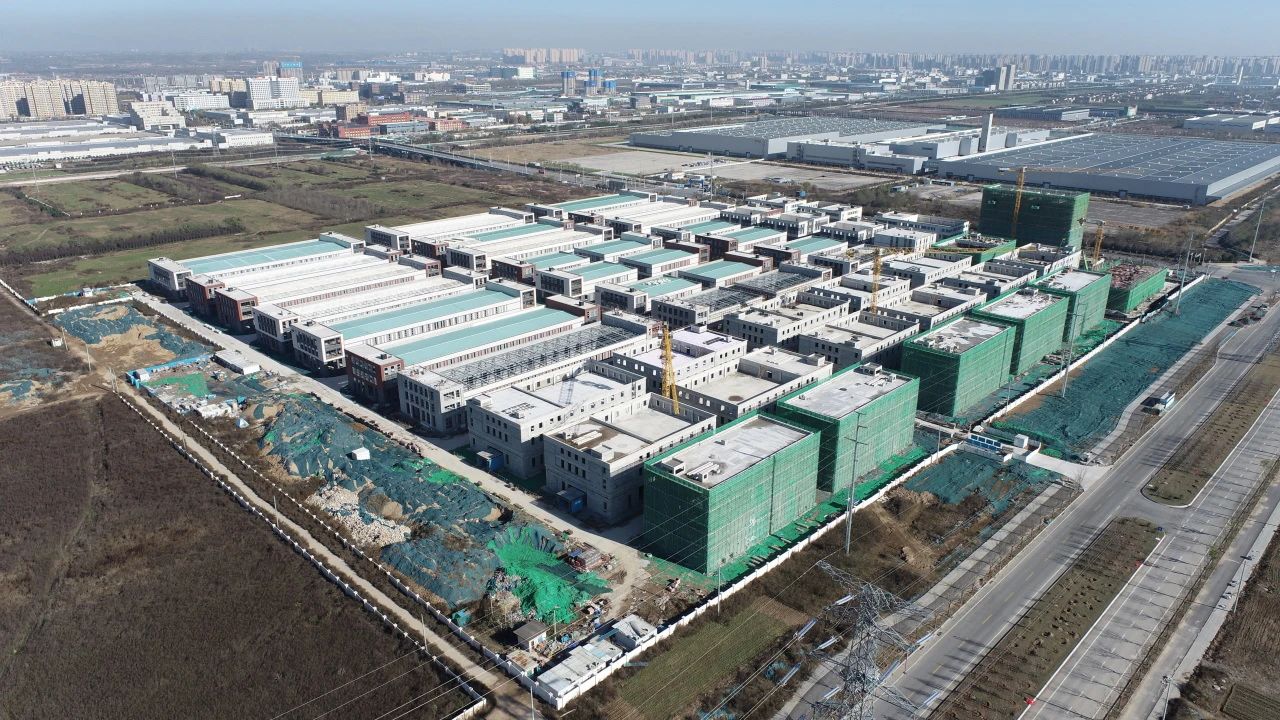

高科智造园。高科·智造园项目位于卫青路以东、纺织四路以西、高新大道以南、星火大道以北。项目总建筑面积为156152.41㎡。其中25栋钢结构戊类生产厂房,面积约66874.22㎡;25栋多层框架戊类生产厂房,面积67769.86㎡;主要建设孵化中心大楼、综合服务楼、标准厂房以及配套服务设施等。
项目进展PLAN。165亩32栋厂房主体结构封顶,二次结构整体完成,外墙施工整体完成,安装同步进行;三栋(A16、A22、A28)厂房已交付业主;室外管网完成,室外景观施工整体完成50%;75亩地共计19栋楼,其中18栋主体施工完成,二次结构完成85%,C01三层钢筋模板施工完成40%。

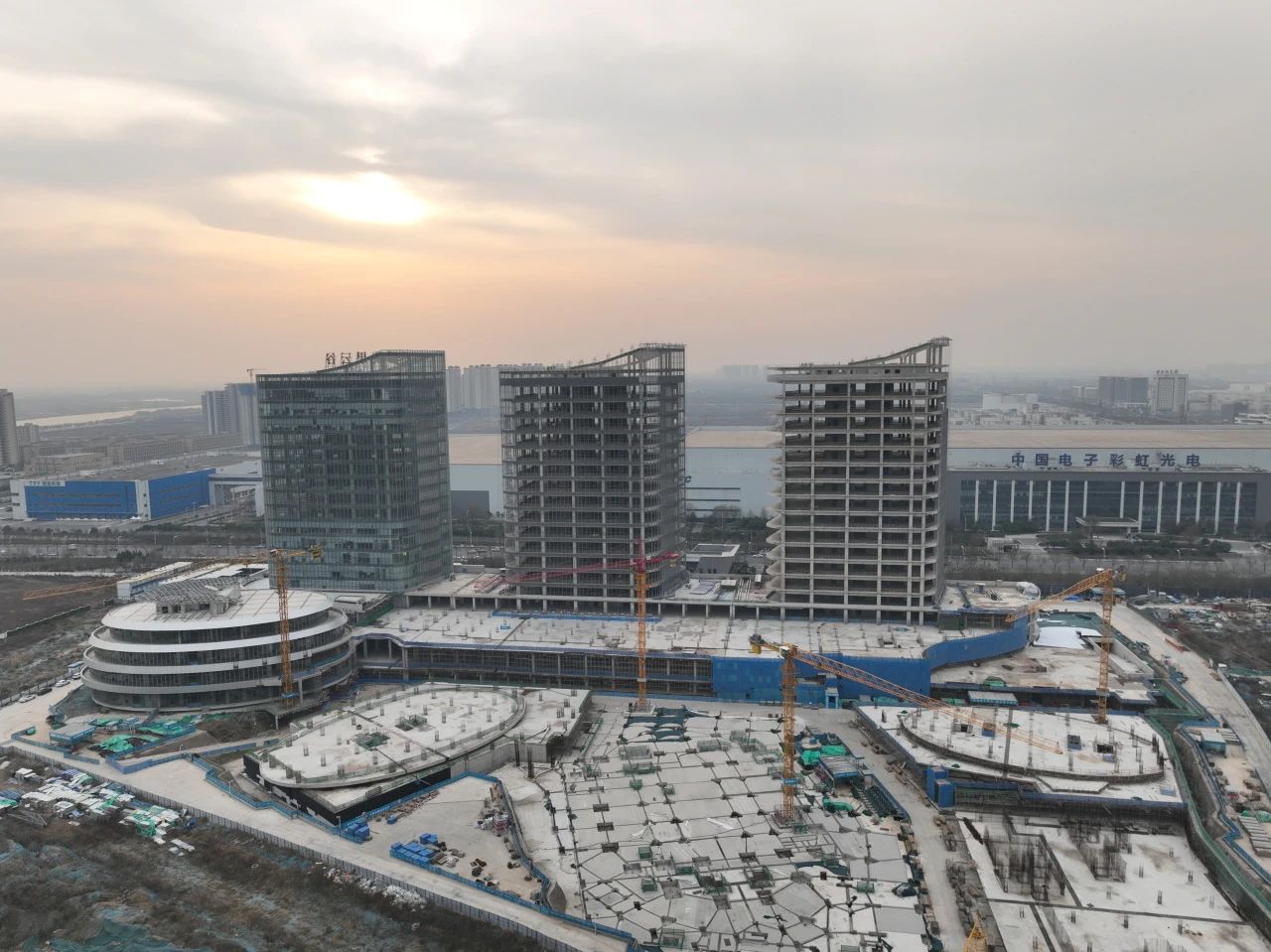

高新LIVE。项目位于咸阳高新区高科二路以西,高科三路以东,星火大道以北,纬二路以南。项目占地面积36.517亩,总建筑面积112870.94平方米,主要建设内容包括:青年公寓、配套商业 、地下停车场、设备用房等以及综合管网、绿化、道路、消防等配套设施。项目设计地上单体4栋,分别为1#酒店式公寓、2#公寓、3#公寓、4#商业,建成后将提供900余套公寓,机动车停车位998个,充电车位110个。
项目进展PLAN。1#楼主楼钢筋完成30%,裙楼钢筋绑扎完成;2#楼筏板混凝土浇筑、放线完成;3#楼墙柱钢筋绑扎完成60%,梁板模板支设完成90%。
接下来,高新区将继续以项目建设为引领聚焦高质量发展目标攻项目、大力度抓投产,为促进城市经济发展贡献更多力量。
