互联网新闻信息许可证服务编号:61120190002
陕西互联网违法和不良信息举报电话:029-63907152
2023-12-13 17:39:18 来源:阳光网-阳光报

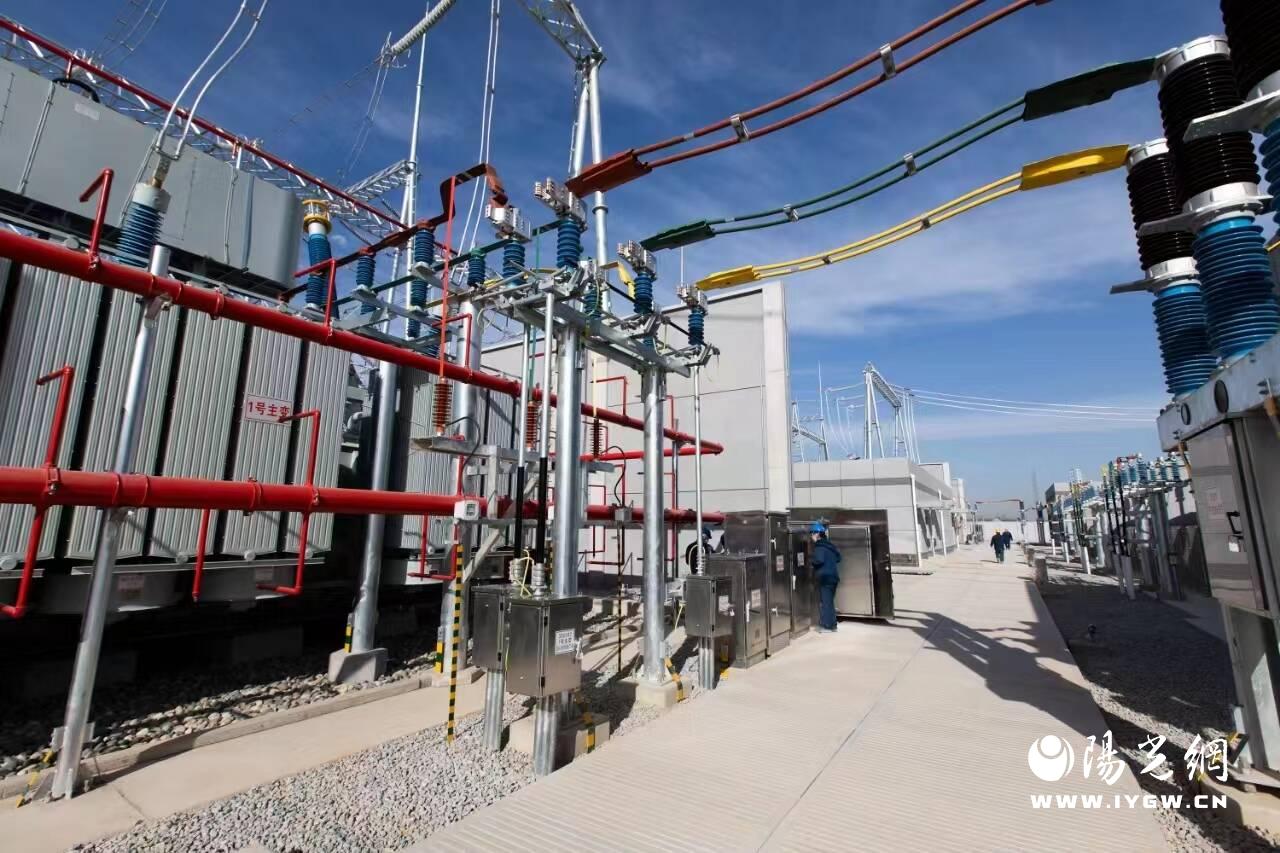

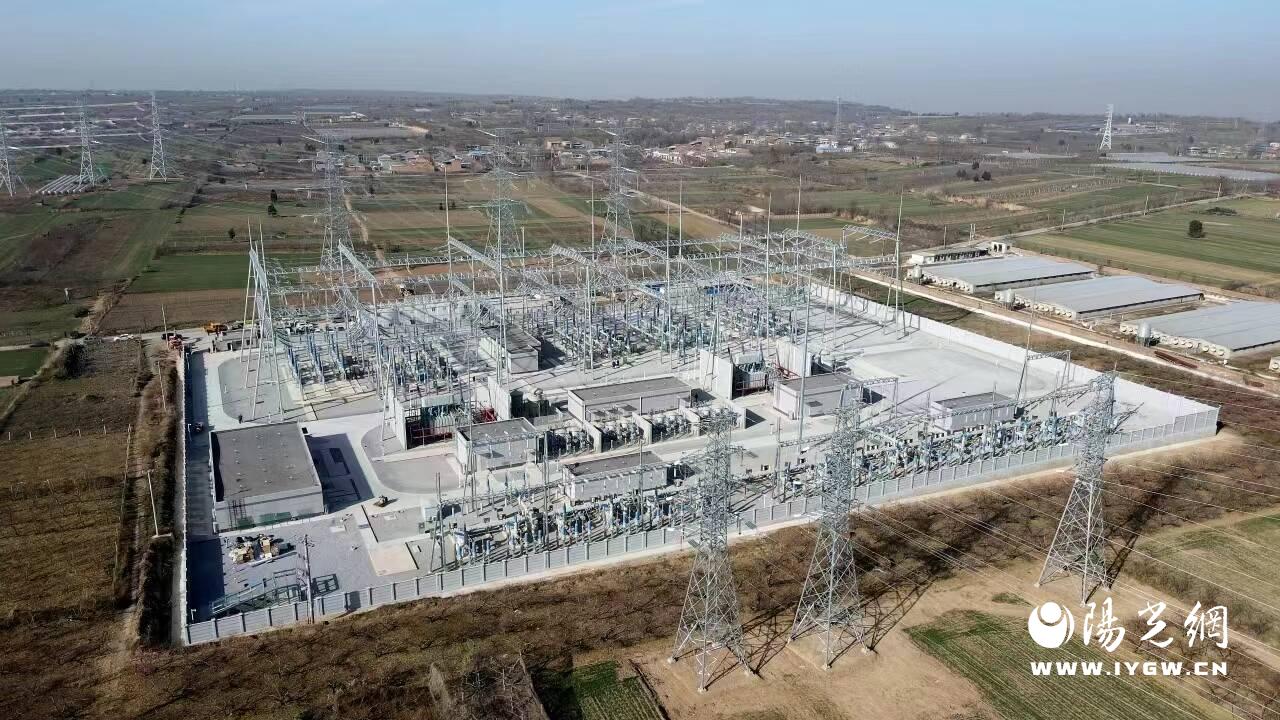

阳光讯(通讯员 常征 记者 徐龙)“2023年12月10日20时55分,渭南南(灵泉)330千伏变电站启动工作全部结束,加入系统试运行。”此举标志着渭南南330千伏输变电工程建设任务圆满完成,该站也是陕西省首个实现集控站站端远方一键顺控的变电站。
渭南南330千伏输变电工程是渭南电网“十四五”规划重点建设的输变电工程。工程于2023年2月开工,本期建设360兆伏安主变压器2台,新建330千伏线路6条,长度62.26公里,实现了当年开工当年投产,并且完成了110千伏送出与330千伏主变同时投运。

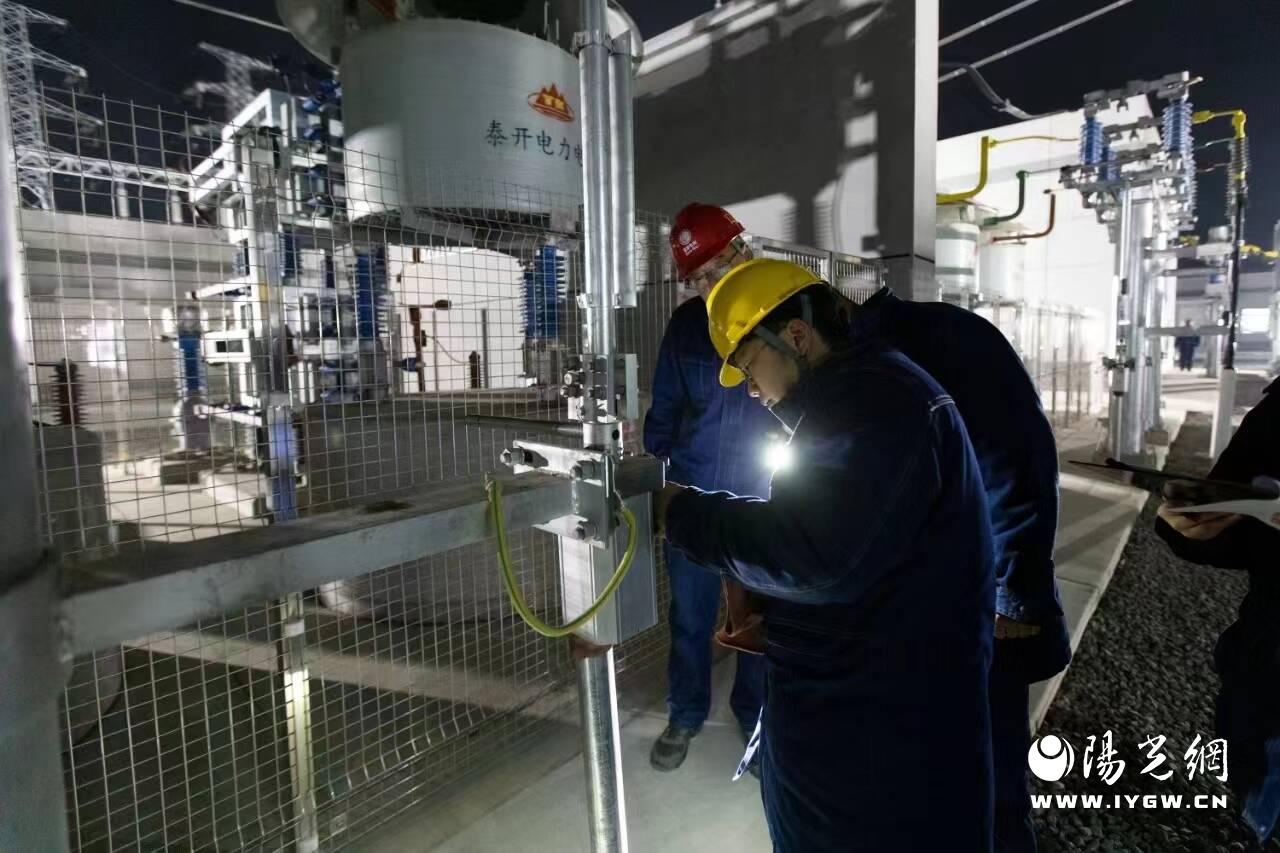

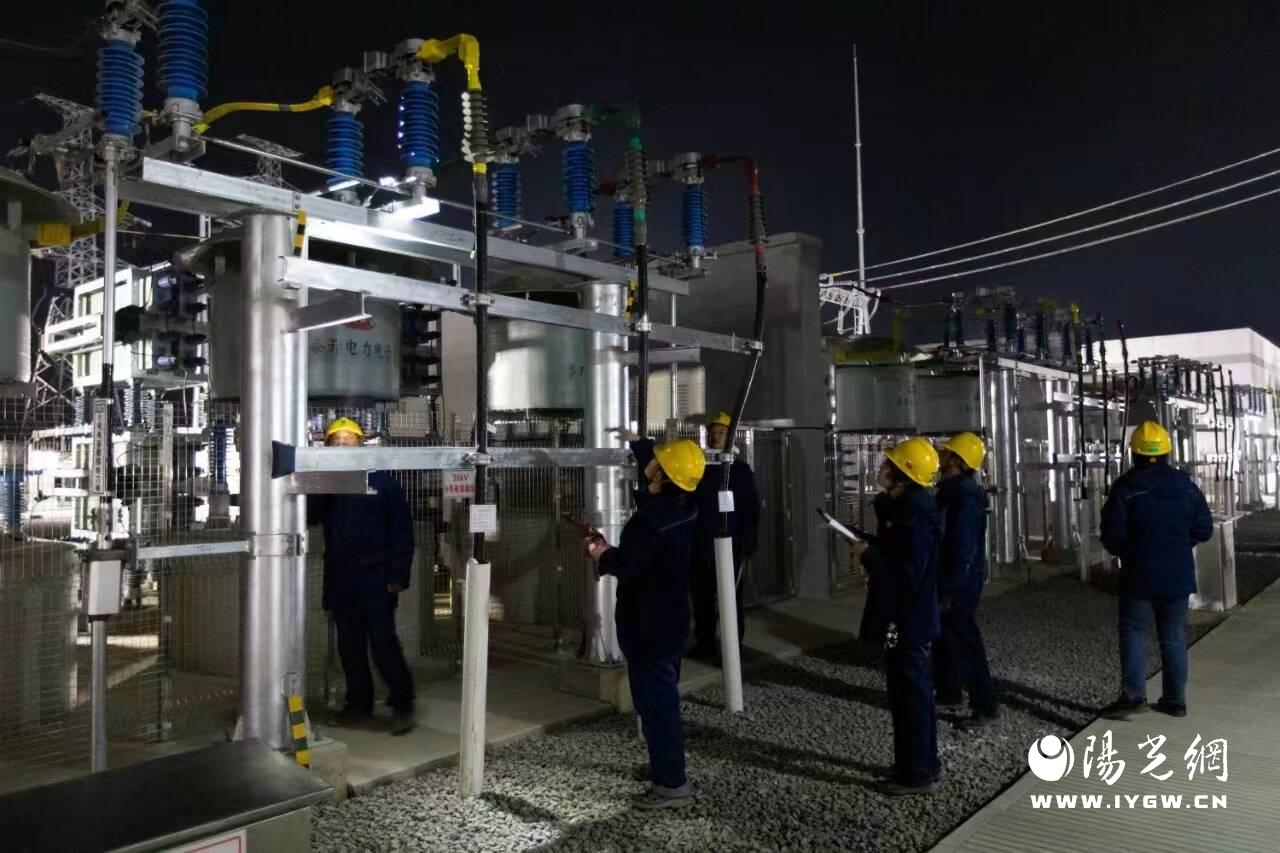

该工程自开工建设以来,面临工程施工风险点多、施工工序复杂、施工周期短、跨越带电线路错综复杂、青苗阻挡严重等诸多困难与挑战。国网渭南供电公司多次组织召开专题会议,分解工程建设阶段任务、实时梳理停电计划、剖析施工过程重难点;三个项目部统筹精干力量,对安全、质量等施工关键因素实施高标准、严要求的精细化管控,全力打造优质精品工程。在施工、监理、业主及相关部室的密切配合下,参建人员全力以赴、共克时坚,确保做到“计划不调、任务不减、目标不变”,圆满完成了渭南南330千伏输变电工程的建设任务。
据了解,渭南南330千伏变电站建成投产后,渭南地区330千伏网架结构持续优化,110千伏网架布局更趋合理,电网供电可靠性进一步提高。该站的投运也将进一步满足渭南地区负荷发展需求,缓解330千伏渭南变供电压力,解决“双创”产业基地负荷增长需求,满足临渭区主城区工业生产和居民生活用电,为渭南地区迎峰过冬提供坚实电力保障。
